Индивидуальный проект энергонезависимого дома из SIP панелей в коттеджном поселке Медвежье озеро, д. Корякино, Ярославское шоссе, Московская область
SIPcorp.
п. Медвежье озеро, д. Корякино, Московская область. Проезд по Ярославскому шоссе. Дом из SIP панелей, 205 кв.м.
Такой средний срок возведения дома, площадью до 150 кв.м. из сэндвич панелей.
1,5
недели
Дом собран из SIP панелей, общая площадь 205 кв.м. Домокомплект будет собран на готовом свайно-винтовом фундаменте. Кровля – металлочерепица.
Февраль, 2013 год.
Выбрать
Базовый
Выбрать
Премиум
В Премиальном пакете, вы получите исключительный и полный набор строительных и монтажных услуг.
Работы по фундаменту, возведению домокомплекта из сэндвич панелей, крыши, внешней облицовки ограждующих стен, кровли — будут позади.
Ваш дом будет полностью построен и подготовлен под чистовую отделку!
Кроме того, выбирая этот пакет, вы получите от нас бонусы в виде дополнительных скидок на строительные материалы, предназначенные для внутренних работ.
Пакет Стандарт — это сбалансированный пакет. Ваша экономия на работах составит около 25% от Премиального пакета.
Самая основная и ответственная работа по возведению фундамента, монтаже наружных ограждающих стен, крыше, внутренних стен, будет проделана профессиональными строителями компании SIPcorp.
Спустя 1-2 недели после начала строительства, вам лишь останутся приятные мелочи, с которыми вы прекрасно сможете справится сами!
Выбрать Стандарт
Выбирайте Базовый вариант домокомплекта, если вы собираетесь сами построить из раскроенных на нашем заводе и подготовленных к монтажу СИП панелей.
Мы доставим к вам на участок готовый домокомплект и вы сами сможете собрать свой дом, вам понадобятся лишь один - два помощника!
Легкость при монтаже сэндвич панелей — одно из важных приемуществ дома из СИП панелей. Сэкономьте деньги и соберите свой дом сами, у вас получится!
Выбирайте наиболее удобный для вас пакет варианта дома и строительства в компании SIPcorp.
Нулевое (нижнее) и межэтажное перекрытие дома из усиленных двутавровых балок БДКУ 302 мм с черновым полом из фанеры 21 мм, несущие стены дома из SIP панелей 174 мм, крыша стропильная, кровля - металлочерепица.
Домокомплект изготовлен из SIP панелей (плиты OSB-3 толщиной 12 мм из Германии и фасадный пенополистирол ПСБ-С25Ф завода "Новопласт").
Пиломатериал строганный, калиброванный, хвойных пород. Весь пиломатериал после строгания и раскроя обработан огнебиозащитой методом вымачивания в ванной по ГОСТ 20022.6-93.
Заезд бригады на объект 20 января 2013 г.
Монтаж коттеджа завершен 8 февраля 2013 г.

Проект

План

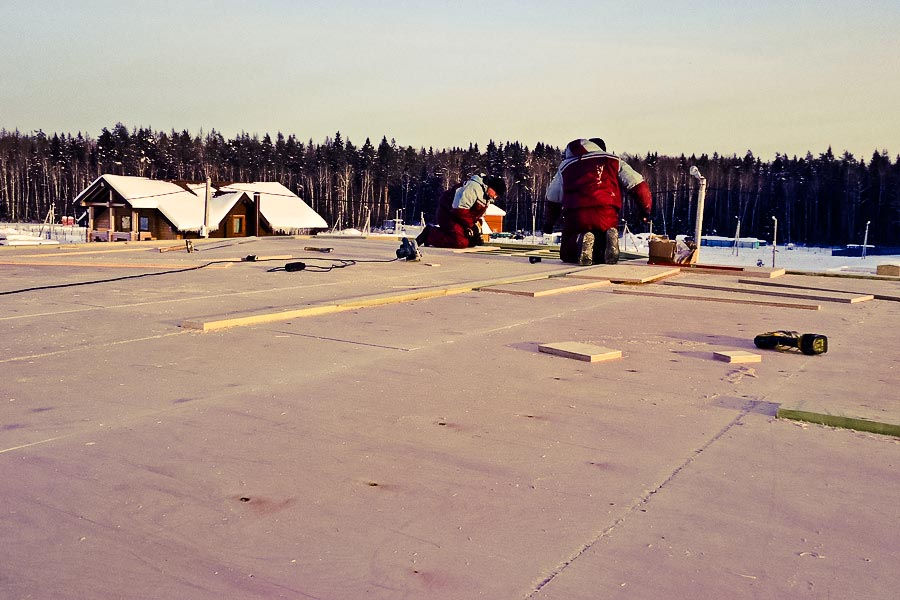

Первый день сборки. Монтаж обвязочного бруса на оголовки свай.

Брус строганный антисептированный 200х200 мм.

Тщательное выравнивание

Монтаж комплекта нулевого перекрытия из усиленных двутавровых балок.

Балки БДКУ высотой сечения 302 мм.

Нулевое перекрытие вид снизу.

23 января 2013 г. Монтаж комплекта стен первого этажа.

24 января 2013 г. Собран эркер.

Монтаж первого этажа продолжается.

25 января 2013 г. Стены первого этажа.

Первый этаж собран.

26 января 2013 г. Монтаж межэтажного перекрытия из усиленных двутавровых балок БДКУ-302 мм.

Межэтажное перекрытие, вид снизу

Монтаж балок перекрытия завершен.

27 января 2013 г. Настилка фанеры 21 мм в качестве чернового пола.

Вечер. Комплект стен второго этажа поднят на межэтажное перекрытие.

28 января 2013 г. Монтаж стен мансарды.

Начало сборки эркера мансарды.

Сборка эркера мансарды завершена.

Фронт фасад.

30 января 2013 г. В Москве потепление и снегопады. Но даже это не помеха работе.

Чердачное перекрытие.

Перед началом монтажа стропильной системы крыши.

31 января 2013 г. Монтаж стропильной системы крыши.

1 февраля 2012 г. Монтаж крыши продолжается.

2 февраля 2013 г. Щипец эркера зашивается плитой OSB-3 12 мм.

Затем делается свес крыши над эркером. И зашивается следующий щипец.

3 февраля 2013 г. Стропильная система крыши собрана.

Тыльный фасад с большим окном лестничного холла.

Кровельные работы в разгаре.

5 февраля 2013 г. Накануне в Московском регионе выпало 10% годовой нормы осадков. Всё замело. Теперь погода наладилась. Циклон ушел. Можно продолжить кровельные работы.

Продолжение кровельных работ.

Под металлочерепичную кровлю делается двойная обрешетка. На мембрану Tyvek нашиваются бруски 50х50 мм контробрешетки для создания вентиляционного зазора под металлочерепицей.

На мансарде.

На мансарде.

6 февраля 2013 г. Начало монтажа металлочерепицы.

Монтаж металлочерепиц ы.

Все ближе завершающий этап.

8 февраля 2013 г. Завершающий день сборки.

Завершение монтажа металлочерепицы. Демонтируются леса.

Сборка завершена.

Готовый фронт фасад с эркером.

Дом готов.
ДЛЯ ИНДИВИДУАЛЬНОГО ПРОЕКТА
ДЛЯ ИНДИВИДУАЛЬНОГО ПРОЕКТА
ДЛЯ ИНДИВИДУАЛЬНОГО ПРОЕКТА

2013 год → п. Медвежье озеро, Московская область
Монтаж домокомплекта из SIP панелей.
Следующий экодом →
